آخر تحديث: أغسطس 2026 · إعداد فريق iCloudITS
الإجابة المختصرة: التأخير في التوريد نادرًا ما يبدأ عند المورّد. السبب المُعلن — «المصنع تأخّر» أو «الشحنة عالقة» — هو غالبًا آخر حلقة في سلسلة بدأت قبل ذلك بأسابيع: اعتماد مادة تأخّر، أو مواصفة تغيّرت بعد بدء التصنيع، أو أمر شراء صدر بلا تاريخ تسليم ملزم، أو ملف مطابقة نقص، أو اعتماد على مورّد وحيد لبند حرج. ولهذا فإن السؤال المفيد ليس «من المتسبب؟» بل «في أي لحظة كان يمكن اكتشاف هذا قبل أسبوعين؟» — لأن الأول يوزّع اللوم والثاني يمنع التكرار.
لماذا لا يفيد سؤال «من المتسبب؟»
حين يتأخر بند، ينشغل الجميع بتحديد المسؤول: المورّد يقول إن الطلب وصله متأخرًا، والمشتريات تقول إن الاعتماد تأخّر، والموقع يقول إنه طلب في وقته، والاستشاري يقول إن الملف المقدَّم كان ناقصًا. وكل طرف صادق في جزء من روايته.
المشكلة أن هذا النقاش لا ينتج إجراءً. أما السؤال التشخيصي — متى كان أول وقت يمكن فيه رؤية هذا التأخير قادمًا؟ — فينتج دائمًا إجراءً قابلًا للتنفيذ: مؤشر يُراقَب، أو خطوة تُقدَّم في الجدول، أو مستند يُجهَّز مبكرًا.

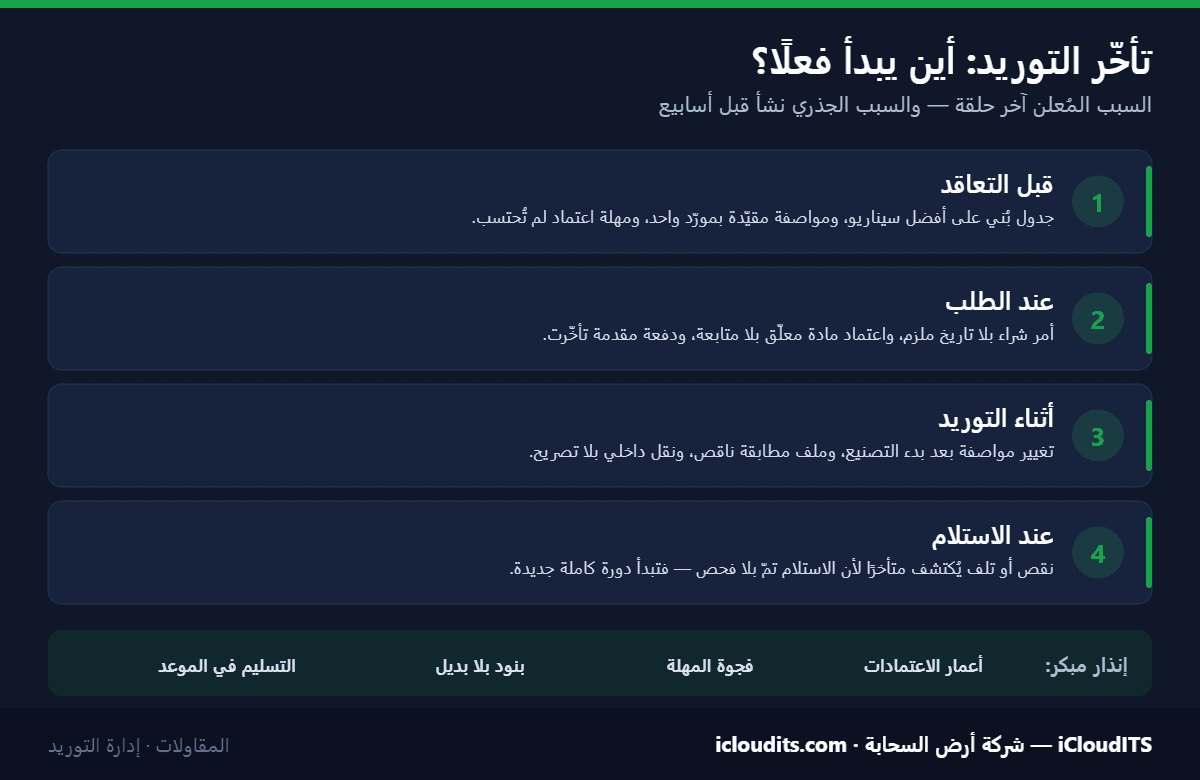

الأسباب الحقيقية مرتّبة بلحظة نشوئها
أ. قبل التعاقد
ب. عند الطلب
ج. أثناء التوريد
د. عند الاستلام
- نقص أو تلف يُكتشف متأخرًا لأن الاستلام تمّ بلا فحص، فيبدأ التوريد التكميلي دورة جديدة كاملة.
- تخزين خاطئ يُتلف المادة قبل التركيب فتُطلب من جديد.
كيف تُشخّص السبب الجذري؟
خذ آخر بند تأخّر لديك، واسأل خمسة أسئلة متتابعة — كلٌّ منها عن سابقه:
في أغلب الحالات، الإجابة تتوقف عند السؤالين الرابع والخامس — أي أن التأخير وُلد في مرحلة الاعتماد لا في مرحلة الشحن. وهذا اكتشاف نافع لأنه يعني أن العلاج داخلي وبيدك، لا خارجي وخارج سيطرتك.
التأخير المبرَّر وغير المبرَّر: فرق يُبنى على التوثيق
ليس كل تأخير محسوبًا عليك. فالتأخير الناتج عن الجهة أو الاستشاري أو ظرف خارجي قد يكون سببًا لتمديد المدة أو لمعالجة تعاقدية — لكن ذلك لا يُمنح بالرواية، بل بالمستند.
والفرق العملي بين مقاول يحصل على تمديد وآخر يتحمّل الغرامة ليس في الوقائع بل في أثرها المكتوب:
نظام إنذار مبكر بأربعة مؤشرات
لا تحتاج نظامًا معقّدًا. أربعة أرقام تُراجَع أسبوعيًا تكشف أغلب التأخيرات قبل وقوعها بأسابيع:
| المؤشر | ما يكشفه | عتبة التدخّل |
|---|---|---|
| عمر أقدم اعتماد معلّق | تأخير سيظهر لاحقًا في التوريد | عند تجاوزه المدة المتوقعة في العقد |
| الفجوة بين تاريخ الحاجة ومهلة التوريد | بنود لن تصل في موعدها رياضيًا | حين تصبح الفجوة صفرًا أو سالبة |
| بنود حرجة بلا مورّد بديل معتمد | هشاشة أمام أي تعثّر | أي بند حرج بلا بديل |
| نسبة التسليم في الموعد لكل مورّد | أداء فعلي لا انطباع | تراجع متتابع لثلاث توريدات |
الفكرة أن كل مؤشر منها سابق للحدث لا لاحق له. أما تقرير «البنود المتأخرة» فهو توثيق لما فات، لا إنذار.
أول 48 ساعة بعد اكتشاف التأخير
كيف تُكتب مطالبة تمديد تُقبل؟
المطالبة المرفوضة عادةً ليست خاطئة الموضوع بل ناقصة البناء. المطالبة المكتملة تجيب على أربعة أسئلة بترتيب:
أين تدخل المنصة
كل ما سبق يتطلب شيئًا واحدًا: أن تكون الوقائع مسجّلة في حينها. والتوثيق الذي يُجمَّع بعد وقوع المشكلة يفقد أهم ما فيه — التاريخ.
منصة أتم للمقاولات تربط طلب المادة واعتمادها بأمر الشراء وبالتسليم والفحص وبالتنفيذ الميداني في مسار واحد مؤرّخ. فيصبح سؤال «متى قُدّم طلب الاعتماد؟» و«متى وصل الردّ؟» و«متى وصلت المادة؟» قابلًا للإجابة برقم لا بذاكرة — وهو الفارق بين مطالبة تُقبل وأخرى تُردّ.
أسئلة شائعة
ما أكثر سبب حقيقي لتأخر التوريد؟
في الممارسة العملية، أكثر ما يبدأ التأخير هو تأخّر اعتماد المادة لدى الاستشاري، لأنه يسبق كل ما بعده ولا يظهر أثره إلا متأخرًا. ثم يليه صدور أمر الشراء بمهلة لا تكفي المهلة الفعلية للتوريد. ولهذا يُوصى ببدء اعتمادات البنود طويلة المهلة في أول أسابيع المشروع.
كيف أفرّق بين تأخير مُبرّر وغير مُبرّر؟
بالأثر الموثّق لا بالرواية. التأخير المبرَّر يحتاج: واقعة محددة بتاريخها، وسندًا من العقد أو المراسلات، وإثباتًا لأثرها على المسار الحرج بالأيام، وإخطارًا في وقته وفق ما يشترطه العقد. وغياب أيٍّ من هذه الأربعة يحوّل التأخير المبرَّر إلى تأخير محسوب عليك.
هل تأخّر المورّد يعفيني أمام صاحب المشروع؟
ليس تلقائيًا. علاقتك بالمورّد عقد مستقل عن عقدك مع صاحب المشروع، والإعفاء يعتمد على نصوص عقدك وشروط الإخطار فيه. لذلك تُبنى الحماية من طرفين: جزاء تأخير في عقد التوريد، وإخطار موثّق في وقته لصاحب المشروع. راجع مختصًا قانونيًا للحالات ذات الأثر المالي الكبير.
ما المؤشر الأبكر للإنذار؟
عمر أقدم اعتماد مادة معلّق. هو المؤشر الوحيد الذي يسبق الحدث بأسابيع؛ أما تقرير البنود المتأخرة فهو توثيق لما فات لا إنذار بما هو قادم.
ماذا أفعل حين لا يوجد بديل للمادة؟
هذه ليست مشكلة توريد بل مشكلة مواصفة نشأت قبل التعاقد. الحلول الممكنة: مخاطبة الاستشاري لاعتماد بديل مكافئ بمستندات مقارنة، أو تعديل تسلسل التنفيذ لتأجيل البند خارج المسار الحرج، أو التوريد الجزئي لبدء العمل. وكلها تحتاج قرارًا مبكرًا — بعد أسبوعين تصبح الخيارات أقل وأغلى.
هل الاستعجال يقصّر مهلة التصنيع؟
نادرًا وبتكلفة. البنود المصنّعة حسب الطلب لها خطوط إنتاج محجوزة، وعلاوة التسريع قد تختصر أيامًا لا أسابيع. والأجدى غالبًا إعادة ترتيب الجدول للاستفادة من الوقت بدل دفع علاوة مقابل مكسب صغير.
كيف أتعامل مع مورّد يتأخر باستمرار؟
قِس قبل أن تقرّر: احسب نسبة تسليمه في الموعد على آخر ثلاث توريدات. إن كانت متراجعة، فالتعامل معه في البنود الحرجة قرار مخاطرة واعٍ لا مجاملة. أهّل بديلًا واحصر تعامله في البنود غير الحرجة حتى يتحسّن أداؤه.
هل التوثيق الرقمي يغيّر شيئًا فعلًا؟
يغيّر شيئًا واحدًا حاسمًا: التاريخ. الوقائع المسجّلة في حينها تصلح سندًا لمطالبة، أما المجمَّعة بعد المشكلة فتفقد أهم ما فيها. والفارق بين مطالبة تُقبل وأخرى تُردّ هو غالبًا هذا لا قوة الحجة.
