آخر تحديث: أغسطس 2026 · إعداد فريق iCloudITS
الإجابة المختصرة: سلسلة الإمداد في المقاولات لا تبدأ بأمر الشراء، بل باعتماد المادة لدى الاستشاري. وبين قرار التصميم وتركيب المادة في الموقع ست محطات، كل واحدة منها تستطيع تعطيل المسار الحرج: اعتماد المادة، ثم الشراء والتعاقد، ثم التصنيع أو التوريد، ثم الشحن والفسح الجمركي للمستورد، ثم الاستلام والتخزين، ثم التركيب. ومن يدير السلسلة بالسعر وحده يخسر في الوقت أضعاف ما وفّره في الفاتورة — لأن يوم تأخير في المسار الحرج يكلّف أكثر من فرق سعر المادة.
لماذا تُقاس السلسلة بالمسار الحرج لا بالسعر؟
في المقاولات، أثر التأخير لا يقتصر على البند المتأخر. فبند واحد على المسار الحرج يؤخّر ما بعده كله: طاقم يقف، ومعدات مستأجرة تُحتسب، ومقاول باطن يعيد جدولة فريقه، ومستخلص يتأجل، وغرامة تأخير تقترب من سقفها.
لذلك القاعدة الأولى في إدارة التوريد: صنّف موادك أولًا حسب موقعها من المسار الحرج لا حسب قيمتها. مادة رخيصة على المسار الحرج أخطر من مادة باهظة خارجه. وهذا التصنيف هو الذي يحدّد أين تدفع علاوة تسريع وأين تفاوض على السعر.

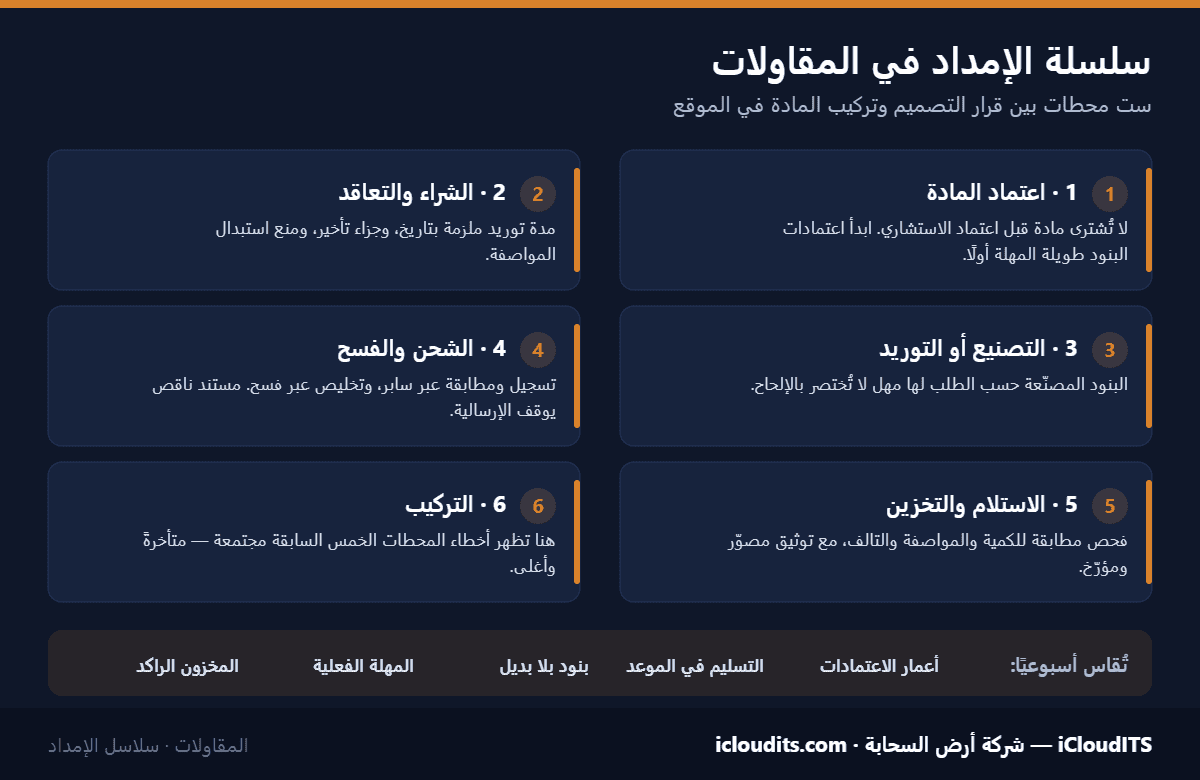

خريطة السلسلة: ست محطات
1. اعتماد المادة (Material Submittal)
أكثر محطة يُستهان بها. المادة لا تُشترى قبل اعتمادها من الاستشاري، والاعتماد قد يستغرق أسابيع، وقد يُرفض فتعود إلى نقطة الصفر مع بديل. القاعدة العملية: ابدأ اعتمادات المواد طويلة المهلة في أول أسبوع من المشروع، لا حين يقترب دورها في الجدول.
2. الشراء والتعاقد
هنا تُحسم شروط لا يمكن تغييرها لاحقًا: مدة التوريد، وجدول الدفعات، وشروط التسليم، وآلية التعامل مع التأخير والنقص. أمر شراء بلا مدة توريد ملزمة ليس عقدًا بل نيّة.
3. التصنيع أو التوريد
البنود المصنّعة حسب الطلب — الحديد المقصوص، والألمنيوم، والأبواب، والمصاعد، ولوحات الكهرباء — لها مهل تصنيع لا تُختصر بالإلحاح. وتغيير مواصفة في منتصف التصنيع يعيد المهلة من بدايتها.
4. الشحن والفسح الجمركي
للمواد المستوردة، الوقت لا يُقاس بمدة الإبحار فقط. تحتاج المنتجات المشمولة إلى تسجيل وشهادات مطابقة عبر منصة سابر التابعة للهيئة السعودية للمواصفات والمقاييس والجودة، ويجري التخليص عبر منصة فسح كنافذة واحدة. ونقص مستند واحد يوقف الإرسالية في الميناء ويحوّل التأخير من أيام إلى أسابيع.
5. الاستلام والتخزين
الاستلام ليس توقيعًا على بوليصة. هو فحص مطابقة للكمية والمواصفة والتالف، وتوثيق مصوّر. والمواد التي تُستلم دون فحص تتحوّل إلى نزاع بعد التركيب حين لا يمكن إثبات مصدر العيب.
6. التركيب
وهنا تظهر أخطاء المحطات الخمس السابقة مجتمعة: مادة معتمدة لكن مقاسها لا يطابق التنفيذ، أو وصلت كاملة لكن ناقصة الملحقات، أو سليمة لكن الطاقم غير متاح.
المحتوى المحلي: ما تغيّر في قرار الشراء
لم يعد قرار الشراء في المشاريع الحكومية قرارًا سعريًا بحتًا. فـهيئة المحتوى المحلي والمشتريات الحكومية تُصدر القائمة الإلزامية للمنتجات الوطنية التي يجب شراؤها من مصادر محلية في المشتريات الحكومية، وتُحدَّث بإضافة منتجات وقطاعات جديدة.
الأثر العملي على المقاول ثلاثي:
الاستيراد: أين يضيع الوقت فعلًا؟
ينظر كثيرون إلى مدة الشحن باعتبارها المتغيّر الأساسي، بينما التأخير يتركّز غالبًا في محطات أخرى:
ولهذا فإن الرقم الذي يجب أن تخطط عليه ليس «مدة الشحن» بل المهلة الكلية من أمر الشراء حتى الجاهزية للتركيب، محسوبةً على أسوأ سيناريو معقول لا على أفضله.
ست مخاطر شائعة وكيف تُدار
| الخطر | العلامة المبكرة | الإجراء |
|---|---|---|
| تأخّر اعتماد المادة | مضي أسبوعين بلا ردّ على الطلب المقدَّم | مخاطبة رسمية مؤرّخة، وتجهيز بديل معتمد مسبقًا |
| مورّد وحيد لبند حرج | عدم وجود عرض ثانٍ في الملف أصلًا | اعتماد مورّد بديل مؤهَّل قبل الحاجة إليه |
| تغيّر سعر مادة رئيسة | ارتفاع متتابع في عروض التجديد | توثيق التغيّر وأثره، ومراجعة الباب النظامي لتعديل الأسعار |
| توقّف إرسالية في الميناء | نقص مستند أو اختلاف وصف | مراجعة ملف المطابقة قبل الشحن لا بعده |
| تلف أو نقص عند الاستلام | استلام بلا فحص ولا توثيق مصوّر | محضر استلام بالكميات والصور والتاريخ |
| تعارض الجدول مع مقاول الباطن | إعادة جدولة متكررة لطاقم واحد | ربط جدول التوريد بجدول الطواقم في مسار واحد |
مخزون الأمان: كم يكفي؟
لا توجد نسبة واحدة صحيحة، لكن هناك منطقًا واضحًا: مخزون الأمان يشتري وقتًا لا مواد. لذلك يُحدَّد بثلاثة أسئلة:
القاعدة العملية: مخزون أمان مرتفع للبنود قصيرة القيمة، طويلة المهلة، على المسار الحرج؛ وحدّ أدنى لما عداها.
عقود التوريد: البنود التي تحمي الجدول
مؤشرات تقيسها أسبوعيًا
إدارة السلسلة تحتاج أرقامًا قليلة تُراجَع بانتظام، لا تقارير ضخمة تُقرأ متأخرة:
أين تدخل المنصة
أغلب هذه المشكلات ليست مشكلات معرفة بل مشكلات تفرّق معلومات: الاعتمادات في بريد، والطلبات في جدول، والاستلامات في دفتر الموقع، والمستخلص يُجمَّع آخر الشهر من الثلاثة. وحين تتفرّق المعلومة يصبح كل سؤال بحثًا.
منصة أتم للمقاولات تربط هذه الحلقات في مسار واحد: طلب المادة واعتمادها، وأمر الشراء ومورّده، والتسليم والفحص، وربط ذلك بالتنفيذ الميداني والمستخلص — بحيث يكون السؤال «أين هذا البند؟» قابلًا للإجابة في لحظة، لا في يوم.
أسئلة شائعة
من أين تبدأ سلسلة الإمداد في مشروع مقاولات؟
تبدأ من اعتماد المادة لدى الاستشاري لا من أمر الشراء. فالمادة غير المعتمدة لا تُشترى، والاعتماد قد يستغرق أسابيع وقد يُرفض فيبدأ البحث عن بديل. لذلك تُقدَّم اعتمادات البنود طويلة المهلة في أول أسابيع المشروع.
ما القائمة الإلزامية للمحتوى المحلي وكيف تؤثر عليّ؟
هي قائمة تُصدرها هيئة المحتوى المحلي والمشتريات الحكومية بمنتجات وطنية يجب شراؤها من مصادر محلية في المشتريات الحكومية، وتُحدَّث بإضافة منتجات وقطاعات. أثرها عليك يبدأ عند التسعير: تحقّق هل البند مدرج فيها قبل مقارنة العروض، لأن ذلك يقيّد مصدر التوريد ويغيّر المهلة والتكلفة.
ما دور منصتي سابر وفسح في التوريد؟
سابر منصة تابعة للهيئة السعودية للمواصفات والمقاييس والجودة لتسجيل المنتجات وإصدار شهادات المطابقة وشهادات الإرسالية، وفسح هي النافذة الواحدة لإجراءات التخليص. عمليًا: جهّز ملف المطابقة قبل الشحن لا بعده، لأن نقص مستند واحد يوقف الإرسالية في الميناء ويحوّل التأخير من أيام إلى أسابيع.
كيف أحدّد مخزون الأمان؟
بثلاثة أسئلة: كم مهلة إعادة التوريد؟ وما أثر النفاد على المسار الحرج؟ وما تكلفة الاحتفاظ من مساحة وتلف ورأس مال مجمّد؟ القاعدة العملية: مخزون مرتفع للبنود قصيرة القيمة، طويلة المهلة، الواقعة على المسار الحرج — وحدّ أدنى لما عداها.
هل الأرخص دائمًا أفضل في التوريد؟
لا، لأن التكلفة الحقيقية تشمل أثر التأخير. مورّد أرخص بهامش صغير لكنه غير منضبط في المواعيد قد يكلّفك أضعاف الوفر في وقوف طواقم ومعدات وتأجيل مستخلص. قارن على أساس التكلفة الإجمالية للتسليم في الموعد لا على سعر الوحدة وحده.
ماذا أفعل إذا ارتفع سعر مادة رئيسة بعد التعاقد؟
وثّق التغيّر وأثره على العقد أولًا: عروض مؤرّخة، ومراسلات، وأثر كمي محسوب. نظام المنافسات والمشتريات الحكومية يُجيز تعديل الأسعار في حالات منها تغيّر أسعار المواد الرئيسة، لكن ذلك يمرّ بإجراء موثَّق ومرجعه كراسة الشروط والنسخة السارية من اللائحة — لا المراسلة الشفهية.
كيف أقلّل مخاطر الاعتماد على مورّد واحد؟
اعتمد مورّدًا بديلًا مؤهَّلًا للبنود الحرجة قبل أن تحتاجه، واحصل على اعتماد الاستشاري للبديل مسبقًا إن أمكن. تأهيل البديل وقت الأزمة يستغرق أسابيع لا تملكها. وراجع أسبوعيًا: كم بندًا حرجًا لديك بلا بديل معتمد؟
ما أهم مؤشر أراقبه؟
عمر اعتمادات المواد المعلّقة بالأيام. هو المؤشر الأبكر بين كل المؤشرات، لأن تأخيره يسبق كل ما بعده في السلسلة — وحين يظهر أثره في التوريد يكون الوقت قد ضاع بالفعل.
